Увеличить изображениеВремя высыхания штукатурки зависит от смеси, толщины слоя, температуры, влажности и вентиляции. Ответ «через неделю можно продолжать» полезен только вместе с условиями из инструкции и проверкой основания. Схватывание, возможность обработки и полное высыхание — разные состояния материала.
Для ремонта новостройки в Краснодаре это важно при планировании: стены могут выглядеть светлыми, пока более толстые участки ещё не готовы. Разберём, откуда брать срок, что спросить у мастера и как согласовать последующую отделку без случайных календарных правил.
Какой срок указан у конкретной смеси
Начните с названия продукта на упаковке. В документах ищут сведения о высыхании с указанной толщиной и условиями, а также требования к последующим работам. Срок другой гипсовой или цементной штукатурки не подставляют автоматически.
Пример из характеристик КНАУФ-Ротбанд: для слоя 10 мм при 20 °C и относительной влажности воздуха 60% указан ориентир около 7 суток. Производитель прямо отмечает изменение срока при других условиях. Это характеристика продукта в описанной ситуации, а не обещание для любой стены.
Для указанного примера доступен технический лист Ротбанд от 2 сентября 2025 года. Для другой модели или состава нужен его собственный документ.
В актуальном информационном листе Ротбанд дальнейшее грунтование, шпаклевание, облицовка и другие покрытия допускаются после полного высыхания. Проверьте документ именно своей смеси, включая требования к основанию и ограничения следующего материала.
Почему одна стена сохнет иначе, чем другая
| Что меняется | Как это учитывать в графике |
|---|---|
| Толщина слоя | Выяснить максимальную толщину на стене, особенно в углах и исправленных впадинах. |
| Температура | Сравнить условия помещения с разрешёнными для выбранной смеси. |
| Влажность воздуха | Учитывать текущие условия и другие мокрые работы в квартире. |
| Вентиляция | Организовать воздухообмен в пределах рекомендаций производителя. |
| Следующее покрытие | Проверить его требования к состоянию и влажности основания. |
Условные 10 мм на основной плоскости не описывают участок, где мастер исправлял большой перепад. Если в квартире одновременно делают стяжку и оштукатуривают несколько комнат, условия отличаются от небольшой сухой комнаты. Поэтому попросите назвать реальные толщины и способ контроля, а не только день завершения работ.
Не стоит умножать срок на число сантиметров по универсальной формуле. Документ с одним примером толщины не подтверждает линейный расчёт для любого слоя и климата. Для цементной смеси тем более нельзя использовать цифры гипсовой.
Как понять, что можно шпаклевать или клеить обои
Сначала мастер оценивает, соответствует ли основание инструкции штукатурки. Затем проверяет требования грунтовки, шпаклёвки, клея, краски или гидроизоляции. Подходящий способ определения влажности и критерий готовности выбирают по системе материалов. Показание случайного бытового прибора без учёта основания не даёт универсального разрешения на отделку.
Цвет и ощущение сухости при касании могут быть предварительными наблюдениями, но не заменяют проверку. У разных смесей исходный оттенок различается. Домашняя проба с плёнкой тоже не заменяет требования документации к влажности и состояние всей стены.

Попросите записать в журнале или акте название смеси, даты нанесения, диапазон толщины, условия помещения и результаты проверки. Это позволяет обсуждать срок предметно. Далее согласуют нужную подготовку под обои или краску.
Можно ли ускорить сушку
Допустимые меры берут из инструкции. Для Ротбанд производитель рекомендует вентиляцию без сквозняков, допускает строительный осушитель и запрещает направлять тепловую пушку на оштукатуренную поверхность. Это не универсальный режим для всех штукатурок.
Осушитель требует правильного применения с учётом помещения и материалов. Его наличие не отменяет проверку перед отделкой. Резкое локальное нагревание стены или попытка закрыть влажную поверхность грунтовкой ради ускорения графика не подтверждают её готовность.
Если срок существенно отличается от ожидаемого, выясняют причины: условия воздуха, фактический слой, основание, поступление влаги. Простое ожидание ещё нескольких дней не всегда решает проблему. При подозрении на дефекты специалист проверяет состояние штукатурки и применимость следующих работ.

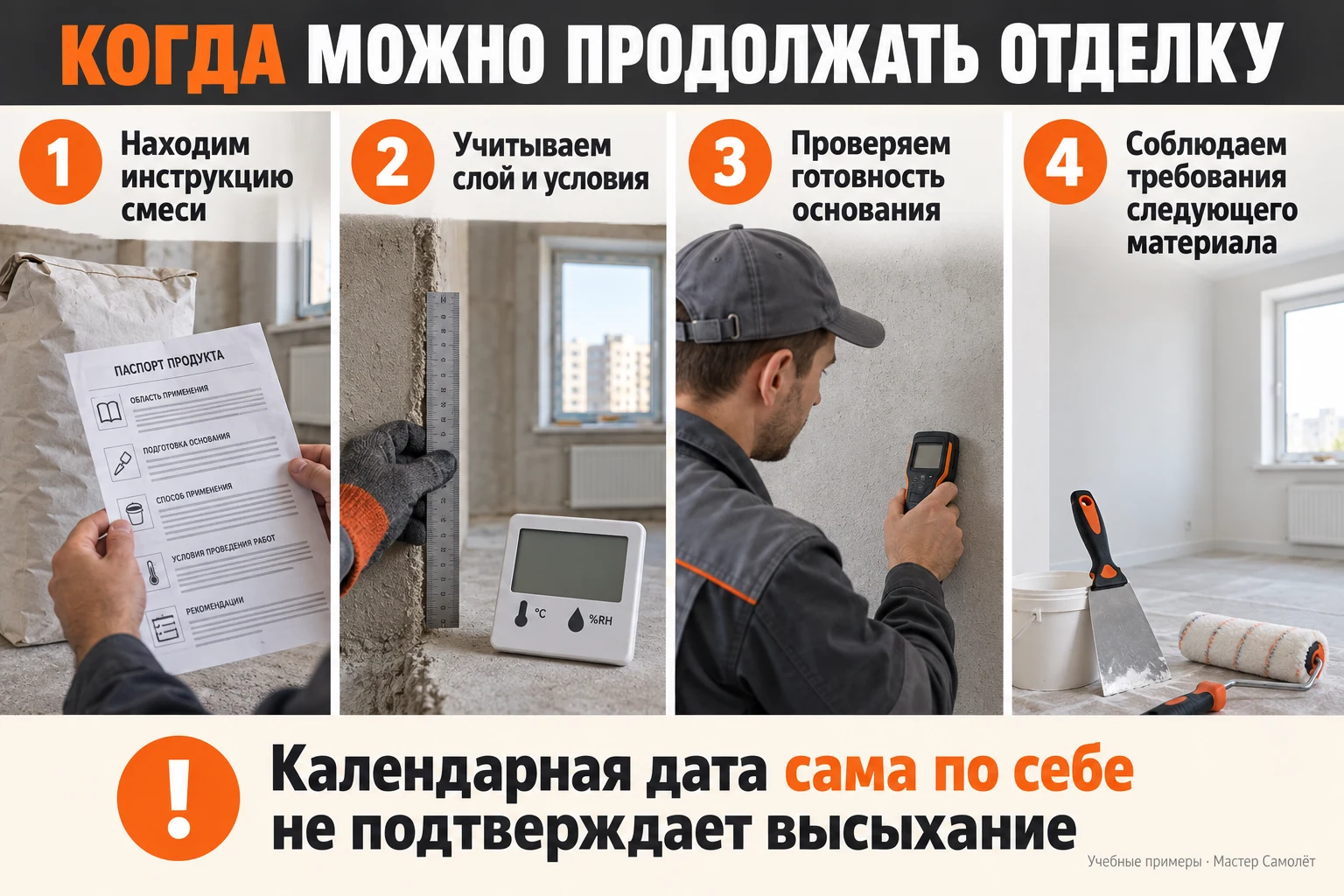

Как включить высыхание в график ремонта
В графике отдельно отмечают завершение нанесения и проверку готовности к следующему покрытию. Закупку и выезд мастеров планируют с возможностью корректировки. До подтверждения основания можно заниматься согласованием мебели, материалов и других независимых задач, если они не мешают условиям сушки.
Попросите подрядчика назвать, какие этапы зависят от высыхания стен и кто подтверждает начало следующего. Фраза «маляр придёт в пятницу» не отвечает на этот вопрос. Для общей последовательности есть разбор сроков ремонта квартиры.
- Какую смесь применили и где находится её актуальный документ?
- Какой слой получился на основной плоскости и в самых толстых местах?
- Как поддерживаются условия в квартире?
- Как проверят готовность основания и зафиксируют результат?
- Какие требования есть у выбранной шпаклёвки и финишного покрытия?
При ремонте новостройки под ключ эти вопросы полезно согласовать до начала мокрых работ. Тогда срок отделки связан с состоянием материалов, а не только с датой в обещании.
Пример: одна стена готова раньше другой
В комнате часть стены выровняли тонким слоем, а возле старого проёма получился более толстый участок. Дата окончания работ общая, условия высыхания разные. Если мастер ориентируется только на средний срок из каталога, попросите отдельно оценить толстый участок и указать критерий готовности к следующему материалу. По этой проверке назначают фактическое начало отделки.
Для графика ремонта запишите продукт, дату нанесения и известные особенности слоя. Уточните, кто проверяет основание перед шпаклёвкой и чем подтверждает результат. Если помещение ещё влажное из-за других работ, не закладывайте в план точную дату покраски без запаса. Мебель и чистовые материалы удобнее привозить после подтверждения готовности помещения, чтобы они не мешали сушке и не оставались в неподходящих условиях.
Вопросы о высыхании штукатурки
Можно ли шпаклевать через три дня?
По одной дате ответить нельзя. Нужны смесь, слой, условия и подтверждённая готовность основания по требованиям материалов.
Если штукатурка посветлела, она высохла?
Изменение вида поверхности не подтверждает готовность по всей толщине. Ориентируются на документацию и подходящую проверку основания.
Один сантиметр всегда сохнет неделю?
Нет. Пример около 7 суток относится к указанным характеристикам Ротбанд при конкретных температуре, влажности и слое. Переносить его на другую смесь и условия нельзя.
